SCMシステム導入の進め方とは? プロジェクト成功のポイントを解説

SCMによる在庫適正化 vol.4 SCM導入検討プロジェクトの進め方

SCM(サプライチェーンマネジメント)では、調達・生産・在庫・販売など、サプライチェーン全体を見ながら需給を調整していく必要があります。
しかし、Excelで部署ごとに計画を作成していたり、販売・生産・在庫の情報が分断されていたりすると、需要の変化に合わせた計画策定が難しくなります。

そこで活用されるのがSCMシステムです。

SCMシステムを活用することで、各部門の情報を共有しながら、需要予測や需給計画、在庫計画などを行い、サプライチェーン全体の最適化を目指すことができます。
ただし、SCMシステムは導入するだけで効果が出るものではありません。現在の業務や課題を整理し、目指す姿を関係部門で共有したうえで、システム選定・検証・導入を進めることが重要です。

本記事では、SCMシステムの基本から、導入プロジェクトの具体的な進め方、成功させるためのポイントまで分かりやすく解説します。

SCMシステムとは?

SCMシステムとは、調達・生産・在庫・物流・販売など、サプライチェーンに関わる情報を一元的に活用し、計画策定や意思決定を支援するシステムです。

商品が顧客に届くまでには、需要 → 調達 → 生産 → 在庫 → 物流 → 販売と、さまざまな業務・部門が関係します。

それぞれが個別に計画を立てていると、「販売計画では需要が増えているのに生産が追いつかない」「一部の拠点では在庫過多なのに、別の拠点では欠品する」といった問題が発生することがあります。

SCMシステムを活用することで、各部門・拠点のデータを共有し、サプライチェーン全体を見ながら計画を立てる環境を整えることができます。


SCMシステムの導入を検討する企業によくある課題

SCMシステムの導入を検討する背景には、需給計画の属人化や在庫過多、部門間の情報分断など、さまざまな課題があります。

例えば、次のような状況が挙げられます。

  • 将来の需要が読めず、調達や生産が間に合わない
  • Excelで各部署・個人が計画表を作っているが限界
  • 工場で生産過剰・在庫過多販売と同期しない
  • 急激に販売が伸びて大量のバックオーダー。短期の生産計画だけでは、中長期の供給が危うい
  • 各販社の需要計画が本社で把握できず、調達・生産の計画が立たない
  • 各国販社からの要求に対して適切な供給アロケーションができていない
  • 工場や在庫拠点が増えて供給網が複雑になり、マニュアルでは対応できない
  • これまで顧客からの確定受注で生産をしていたが、供給が間に合わないので見込生産に転換したい
  • 既存システムが陳腐化、現状に合わないので置き替えたい

こうした課題は、特定の部門だけを改善しても解決できない場合があります。販売・生産・調達・在庫などを横断し、サプライチェーン全体を見ることが重要です。


SCMシステムの主な機能

SCMシステムは、サプライチェーン全体の情報を活用し、計画・評価・実行などの業務を支援します。
SCMに関わるシステムの中でも、需要予測や需給計画などの「計画領域」を担うのがSCP(Supply Chain Planning)システムです。

SCPシステムでは、需要・販売・生産・在庫などのデータを活用し、将来の需要に対して「何を・いつ・どれだけ調達・生産・供給するか」を計画します。

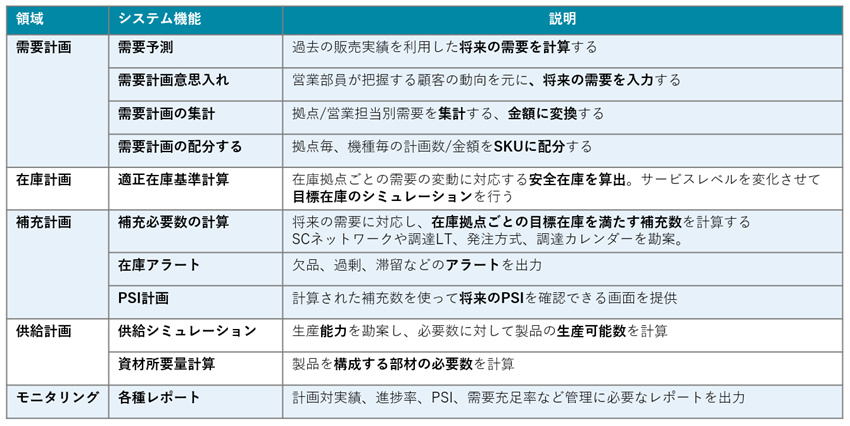

SCPシステムの主な機能

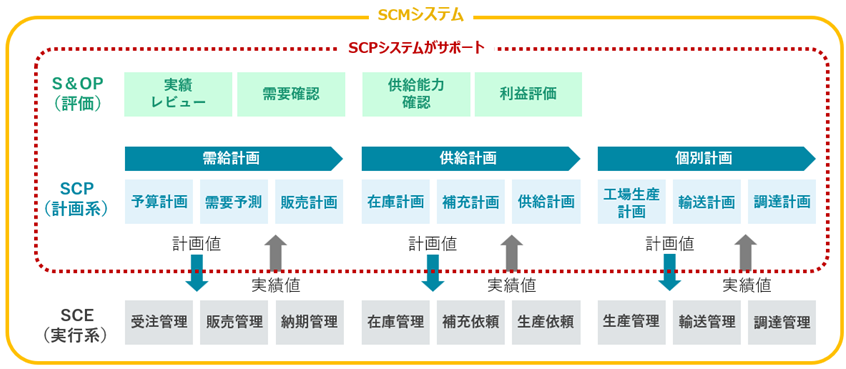

まず、大きなくくりとして、SCMシステムと言われるサプライチェーン・マネジメントを支援するソフトウェアは、主に以下の計画策定・評価・生産実行の業務領域をサポートします。

SCMによる在庫適正化 vol.4 SCM導入検討プロジェクトの進め方

その中で、SCPシステムとして、サプライチェーン計画を支援するソフトウェアでは、企業内でデータを共有するデータベースと、AIや数理計画のエンジンが実装されており、以下のような機能を持っています。

SCMによる在庫適正化 vol.4 SCM導入検討プロジェクトの進め方
SCPシステムの主な機能

SCPシステムでは、企業内の各種データを共通して活用できる環境を構築し、需要予測や需給計画、生産・在庫計画などを支援します。

AIや数理計画などを活用することで、経験や勘だけに依存せず、データに基づいて将来の需給を検討できることも特徴です。


SCMシステム導入プロジェクトの進め方

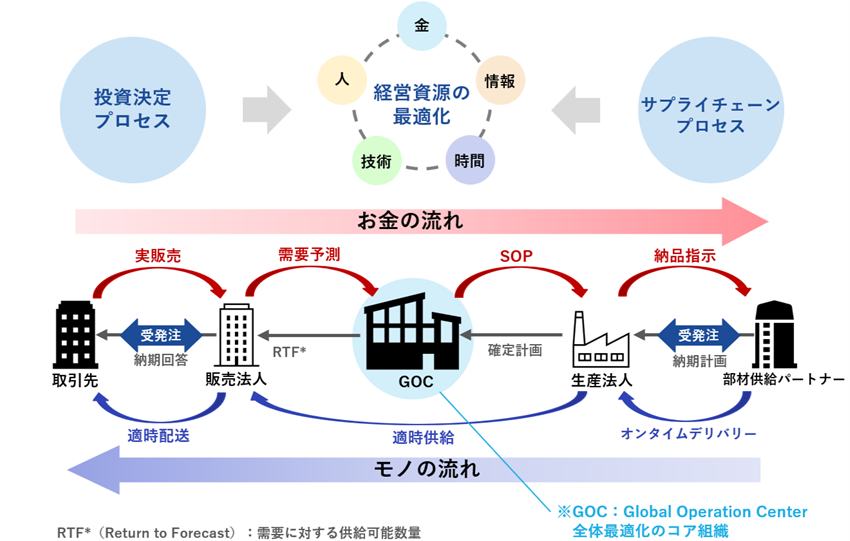

ここからSCMシステム導入の進め方についてお話しいたしますが、その前に、SCMの理想的なあり方を大きく3つ提示いたします。

1.全体を管理する組織を設ける

サプライチェーンマネジメントにおいては、全社最適化を図るためのコア組織を構築し、その組織が主となり管理していく体制が理想となります。

2.データに基づいて計画する

担当者の勘や経験に頼ったものではなく、リアルなデータを用いて合理的な計画策定をしていくことが必要です。

3.部門をまたいで情報を共有する

最後は、仕組みのインフラ化です。
部署ごとで断片的な管理となってしまっては部分最適に留まってしまうため、各関係部署が同じ情報に基づいて指をさして議論できるような環境を構築することが必要となります。

SCMによる在庫適正化 vol.4 SCM導入検討プロジェクトの進め方

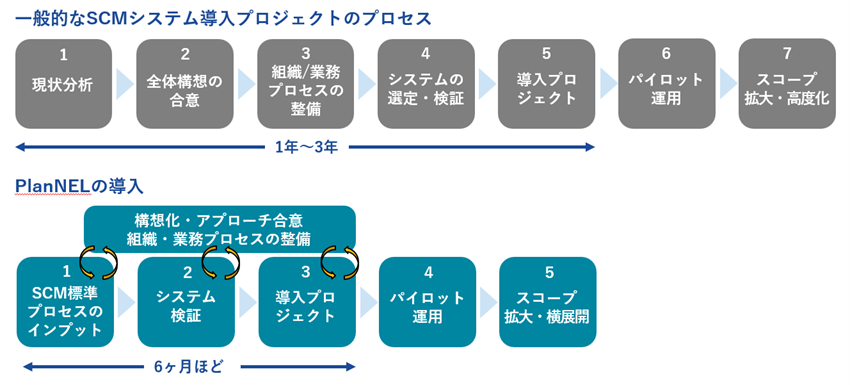

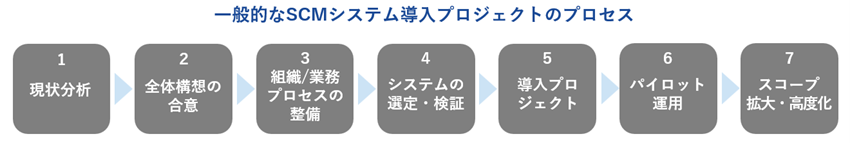

そして、企業の組織や体制によって、アプローチの方法は様々ですが、複数の部署が関与して業務プロセスに関わる仕組みの構築となりますので、必ず“プロジェクト”として進めることが定石となり、SCMシステムの導入プロジェクトのプロセスとしては、下記の様な流れが一般的かと思います。

SCMによる在庫適正化 vol.4 SCM導入検討プロジェクトの進め方

STEP0.プロジェクトを発足する

そして、企業の組織や体制によって、アプローチの方法は様々ですが、複数の部署が関与して業務プロセスに関わる仕組みの構築となりますので、必ず“プロジェクト”として進めることが定石となり、SCMシステムの導入プロジェクトのプロセスとしては、下記の様な流れが一般的かと思います。

SCMによる在庫適正化 vol.4 SCM導入検討プロジェクトの進め方

STEP1.現状の課題・業務を分析する

現状分析のフェーズでは、主に課題分析や、現在の業務プロセス・現システムの調査などを行います。
プロジェクトチームがリードし、各部門にヒアリング、または複数部門の集まるワークショップ形式で、現状の問題を分析し、施策の方向性を合意します。さらに、現状の計画業務のプロセスを明らかにし、新業務設計の変化点を明確にします。

 STEP2.SCMの全体構想を合意する

把握できた現状をもとに、システム導入後の構想を明確にするため、

  • 将来のありたい姿や目標(KPI)
  • 目標を実現するための取り組み
  • 関係部署
  • どのような業務をシステム化しいていくのか
  • 導入後の期待効果
  • どのような指標で評価するのか

などの項目について、ロードマップなどを用いて時系列のステップ計画として描いていきます。

STEP3.組織・業務プロセスを整備する

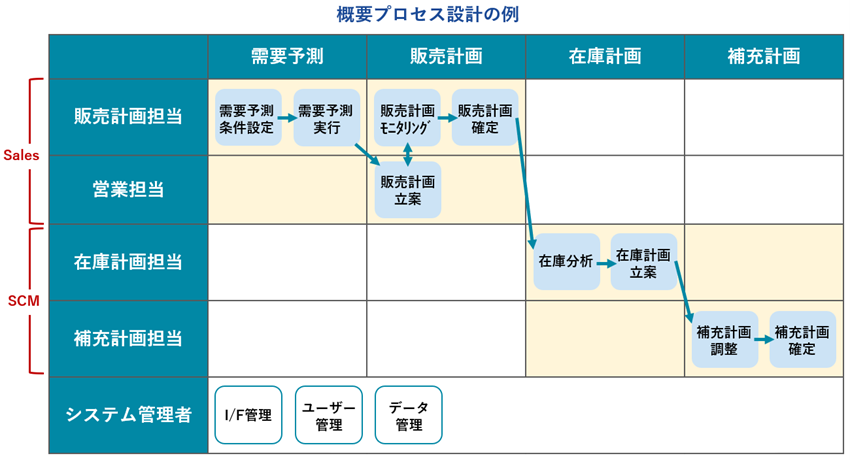

このフェーズでは、全体を管轄する需給統括組織を設置し、これまで曖昧であった役割と責任を明確化するとともに、システム導入後の計画業務プロセスを設計します。

SCMによる在庫適正化 vol.4 SCM導入検討プロジェクトの進め方

STEP4.SCMシステムを選定・検証する

社内で業務プロセスと必要な機能を整理したら、自社の要件に合うSCMシステムを選定します。

システム選定では、機能の多さだけでなく、

  • 自社の需給計画プロセスに適合するか
  • 現在利用している基幹システムなどと連携できるか
  • 必要なデータを利用できるか
  • 担当者が実際に運用できるか
  • 将来的な対象拡大に対応できるか

などを確認することが重要です。

必要に応じてPoC(概念実証)やPoV(価値実証)を行い、実際のデータを使ってシステムの有用性・適合性を確認します。

STEP5.システムを導入する

導入が決まったソフトウェアをベースに、ベンダーと共に要件定義をし、設計、カスタマイズ/追加開発、テスト、試行の工程を経て本番運用を始めます。

STEP6.パイロット運用を行う

小規模で試験的に運用し、その効果や課題を検証するため、パイロット対象の事業、拠点で本格運用を行います。
パイロット対象の選定は、「事業が伸びており将来需要の把握をいち早く行う必要がある」「SCMに理解のあるマネジメントがいる」「需要変動が激しいため将来需要の把握が必要」などの理由から考え選定していきます。

 STEP7.対象範囲を拡大・高度化する

パイロット運用後は、当初の全体構想に沿って、海外拠点や事業部へ横展開するとともに、計画・管理の品質を上げていきます。

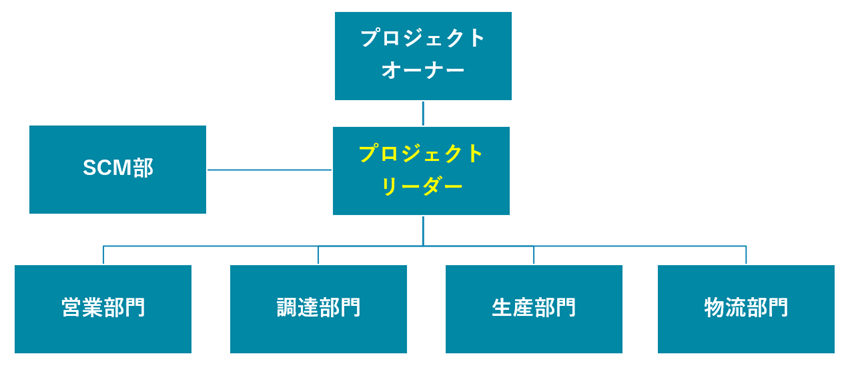

上記でご紹介したプロジェクトを進めるうえでのプロジェクト体制ですが、外部のコンサルタントやSCM専門企業の支援を受ける場合でも、自社メンバーが主体であることが重要な成功要因です。


SCMシステム導入のモデルケース

ここでは、SCMシステム導入のイメージをつかむために、複数拠点を持つ製造業を想定したモデルケースをご紹介します。
例えば、複数の拠点を持つ製造業で、各営業拠点がExcelで需要計画を作成し、工場ではそれぞれの情報をもとに生産計画を調整しているケースを考えてみましょう。

部門ごとのExcel管理では、需要の変化を全社で把握するまでに時間がかかり、「ある製品は在庫過多、別の製品は欠品」といった状況が発生することがあります。
SCMシステムを導入する場合、いきなり全社展開するのではなく、

現状の需給計画を整理
↓
KPI・目標を設定
↓
一部の事業・製品で検証
↓
パイロット運用
↓
効果を確認
↓
全社・他拠点へ展開

と段階的に進める方法があります。


PlanNELを活用したSCMシステム導入の進め方

ここまで、SCMシステム導入プロジェクトの一般的な進め方をご紹介しました。

一方、導入を検討する企業からは、

  • 導入までに長い期間が必要なのではないか
  • 経営層の理解を得られるか
  • どの程度の費用が必要になるのか

といった声もあります。

トーテックアメニティがご提案しているSCMソリューション「PlanNEL」では、実際のシステムに自社データを投入しながら、導入後の運用を具体的にイメージすることができます。

PlanNELは、「世界標準のSCM」の概念に基づき、ベストプラクティスのコンセプトを実装したSaaSのソリューションです。
組織・業務プロセスの整理と並行してシステムを検証することで、実際の画面やデータを確認しながら、必要な要件を具体化していくことができます。

また、導入後の運用を具体的に確認できるため、経営層や関係部門と完成イメージを共有しやすいこともメリットです。

SCMによる在庫適正化 vol.4 SCM導入検討プロジェクトの進め方

SCMシステム導入を成功させる3つのポイント

1.システム導入を目的にしない

SCMシステムの導入自体が目的になってしまうと、導入後に「何を改善すればよいか」が曖昧になります。

まずは在庫削減、欠品防止、計画業務の効率化など、自社が解決したい課題とKPIを整理することが重要です。

2.関係部門を巻き込んで進める

SCMは、販売・生産・調達・物流など複数の部門にまたがります。

そのため、特定の部門だけで検討するのではなく、関係部門が同じデータ・目標をもとに意思決定できる体制を構築することが重要です。

3.小さく検証してから対象を広げる

最初から全社・全製品を対象にするのではなく、特定の事業・拠点・製品から開始する方法もあります。

例えば、将来需要の把握が特に重要な事業や需要変動の大きい製品などをパイロット対象とし、効果や課題を確認したうえで、他の事業・拠点へ展開します。
小さく検証することで、SCMシステム導入による効果と課題を把握しながら、段階的に対象範囲を広げることができます。


まとめ|SCMシステムは導入前の業務整理が重要

SCMシステムは、需要・調達・生産・在庫・販売などのデータを活用し、サプライチェーン全体の計画策定や意思決定を支援します。

しかし、SCMシステムを導入するだけで、在庫過多や欠品、需給計画の属人化といった課題が自動的に解決するわけではありません。
現状分析 → 全体構想 → 組織・業務設計 → システム選定・検証 → 導入 → パイロット運用 → 拡大と段階的に進めることが重要です。

特にSCMは複数部門が関わるため、プロジェクトをシステムベンダー任せにせず、自社メンバーが主体となって「将来どのような需給管理を目指すのか」を共有する必要があります。

トーテックアメニティでは、SCMソリューション「PlanNEL」をはじめ、業務プロセスの見直しからシステム導入・運用まで支援しています。
